由基泰路橋公司承建的榆林市繞城快速干道LM—1標段從4月1日正式開工建設以來,集團公司就對此項目非常重視,并委任集團公司總工武占文為本項目的項目經理,在集團公司有關領導的大力支持下,經過一個月的開工建設,目前項目進展順利。

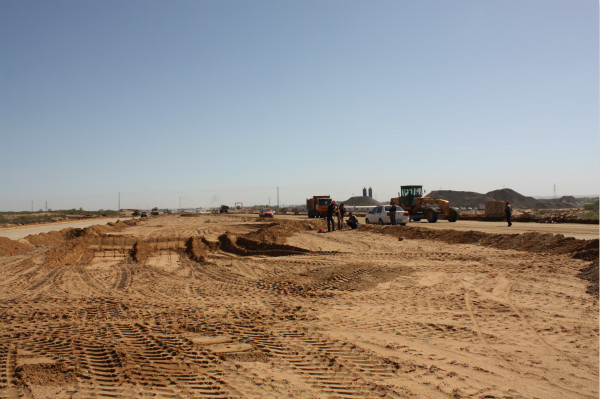

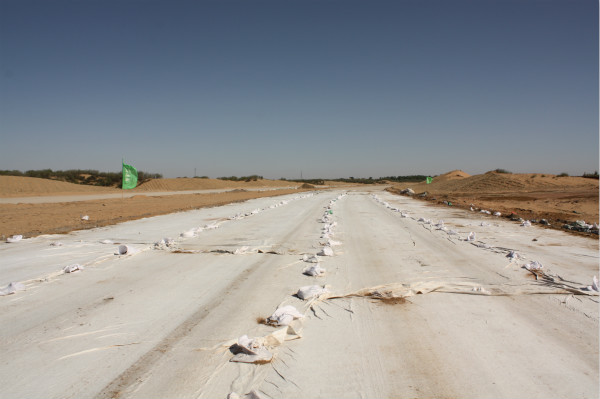

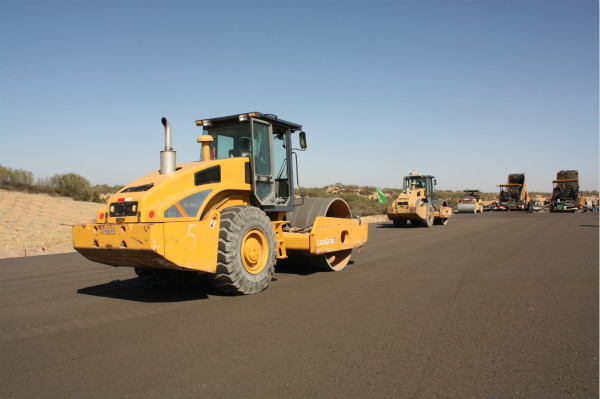

截至5月初,項目工程完成二灰土底基層222650平方米,單幅13.8km,占榆林繞城快速干道西段建設管理處(以下簡稱管理處)計劃任務的139%,合同量的75%;完成水穩基層41580平方米,單幅2.7km,占管理處計劃任務的287%,合同量的7.3%;路緣石尚未施工,正在進行預制場建設。試驗方面,面層原材料試驗已完成并上報駐地辦,下面層配合比試驗正在進行。
面層材料進場情況:上面層不同粒徑碎石共需10409m³,已進場2320m³,占總需量的22%,中下面層碎石已與山西中陽縣通源石料廠簽訂購銷合同,部分材料已開始進場,已進場20800m³,占總量的45%,機制砂共需17059m³,已進場300m³。
5月份,項目計劃完成主線二灰土底基層和水泥穩定碎石基層全部工程。
